监理公司:潍坊吉庆220千伏变电站工程 钢结构吊装作业顺利完成

发布时间:2024-07-16

浏览次数:333次

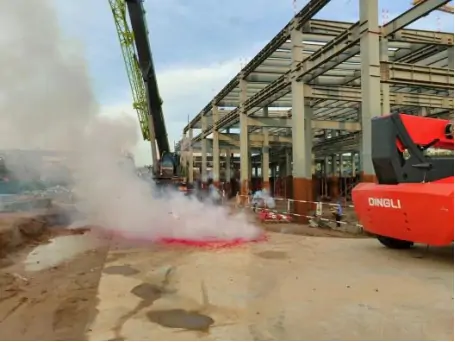

7月6日,公司监理的潍坊吉庆(市中)220千伏变电站工程,配电装置楼及泵房钢结构吊装全部完成。该工序自5月30日开工,历时共计38天。



吊装作业前期,监理项目部积极参加风险初勘,并认真对施工单位报审的《钢结构吊装施工方案》、工器具、机械进场及特种作业人员有关资料进行审查,确保了前期准备工作的充分与完备。

钢结构吊装施工期间,驻队监理与施工队伍“同进同出”,总监理工程师、安全总监、专业监理工程师等参与每日站班会,同时对起重机械接地、限位装置、工器具检测报告、安全带和防坠器使用、安全措施落实等进行检查,并全程在岗旁站,每日填写监理安全管控履责卡。



公司安监部、工程部多次远程及现场督导,针对施工安全出谋划策,确保了吊装作业全过程的安全与质量。撰稿:王男
