瑞安公司:青岛海岸35千伏输变电工程质量管控措施

发布时间:2024-08-01

浏览次数:255次

瑞安公司承接的青岛海岸35千伏输变电工程为户内变电站,采用集中式布置格局。新建装置楼一座,地上一层,钢结构,总面积890.24平方米;消防水泵房一座,辅助用房一座,一层建筑,总建筑面积51.94平方米。站内布置有消防水池、集水池、事故油池等配套设施。本期新建 2回35千伏 进线。利用已建管廊敷设电缆0.94公里。3月8日进场与中车领导及业主对接并赶赴现场开展现场清理协调工作和项目部建设。

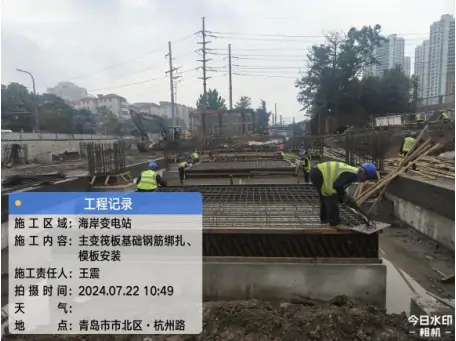

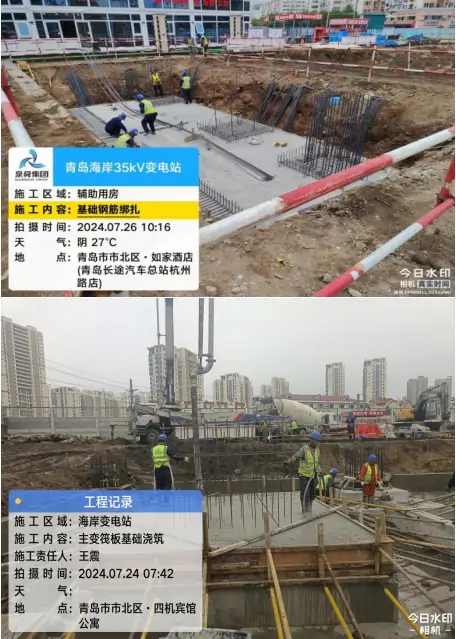

按照“小工程管理理念要向大工程管理标准看齐提升!小现场作业标准要做成样板工程引领项目整体!”的思路引领现场质量管理确保工程质量可控。组织技术人员提前研读图纸,对图纸中存在的问题整理成册及时反馈业主、设计并与设计沟通共同制定解决方案,形成质量管控控制卡。紧抓项目质量管理,项目部与公司技术部联合编制管控措施文件对施工过程中可能出现的问题进行事前控制。同时施工过程中请教相关专家对出现的问题制定行之有效的措施进行事中控制。截至7月29日完成北侧、东侧围墙(80%)、西侧围墙(50%)、集水池、事故油池、消防水池、配电装置楼独立基础、主变基础、配电装置楼室内电缆沟浇筑工作。累计完成钢筋绑扎120吨、混凝土浇筑800立方米、级配砂石换填2300立方米。



项目部合理策划各工序之间的配合。根据现有图纸及现场实际情况项目部对各个工序进行策划保证各个工序之间的衔接。项目部按照国网公司基建现场全面落实“六精四化”要求,提前策划,计划于8月5日开展配电楼钢结构主体吊装,为电气设备进场做好充足准备,2024年12月30日投产。(撰稿:王震)
