瑞安公司:青岛胶州三里河 110千伏输变电工程线路开工

发布时间:2024-08-09

浏览次数:350次

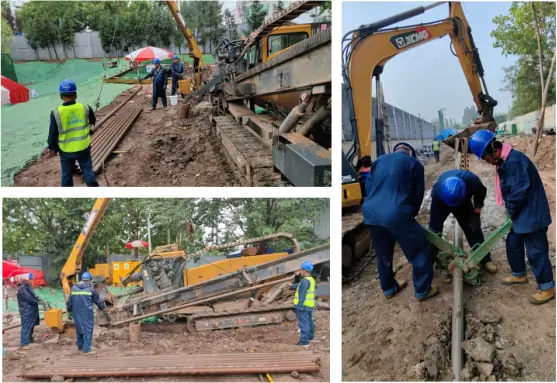

2024年8月3日,瑞安公司承接的青岛胶州三里河110千伏输变电工程线路部分(拉管施工)正式开工,完成首钻106米。本工程线路设计分两回:匡正-泰州T接三里河变110千伏线路工程,新建单回电缆线路0.105公里,电缆采用ZC-YJLW03-64/110-1×630,新建4+2孔电缆排管0.1公里,新建沟槽直埋0.005公里。匡正-南郊T接三里河变110千伏线路工程,新建单回电缆线路1.865公里,新建2.0m×2.3m电缆隧道0.12公里,新建12+2孔电缆排管0.049公里,新建12孔非开挖拉管0.711公里,新建沟槽直埋0.005公里。

项目部积极汇报沟通胶州供电公司发展部、项管中心和建设部办理开工前手续,确保依法合规开工。开工前,对接三里河街道办事处进行占绿评估,并签订绿化赔偿手续;对接交通和市政部门完成钻越九赵路涉路评价工作,专项施工方案、应急预案、交通组织方案已全部审批完成;对接水务、燃气确定地下管线位置,绘制平面控制布置图,做好现场实际位置标记。严格开展开工报审资料编制及审批,组织作业层骨干人员多次勘查现场,细化分析工期控制关键点、风险控关键点,制定相应的工期计划和风险管控措施及应急处理预案。严格执行特殊工种作业人员、安全用具、施工机具等进场检查,落实关键人员到岗到位监护,关键作业点(钻越路面的沉降、管线交叉)全程值守,严控安全质量管理,确保工程按期投产。(撰稿人:刘华)
