发布时间:2024-11-18
浏览次数:124次

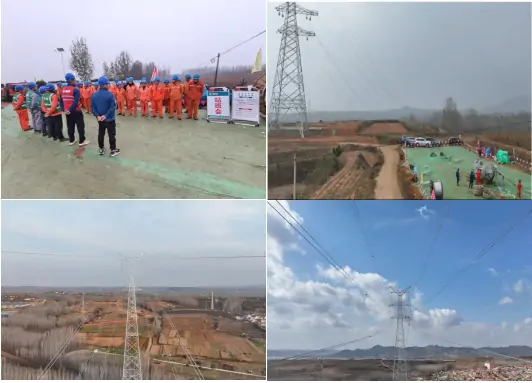

2024年11月17日,瑞安公司承接的淄博西里220千伏输电工程(沂水段)首段导地线架线架设完成。首段架线共计1.9公里,导线采用 2×JL3/G1A-400/35 钢芯高导电率铝绞线,两根子导线水平排列布置,分裂间距 400毫米。地线采用 2 根 72 芯 OPGW-120 光缆,跨越乡道2处,跨越10千伏3处,跨越35千伏线路3处。本次放线区段存在杆塔高差大、单档距超过500米、跨越35千伏线路处高度达到40米等特殊情况。
为保证架线施工顺利开展,项目部充分做好前期策划准备,严格落实现场勘察制度,将沿线每个跨越物高度、距离、角度等进行逐一确认,确保施工无遗漏。针对跨越35千伏线路高度问题,积极对接属地沂水供电公司,协调运检、营销等部门,采取全程停电对线路进行有效保护措施,确保施工顺畅。项目部严格贯彻落实“反三违、除五害”,加强过程管控,压实现场人员责任,提升现场人员责任意思,确保现场安全可控、在控。在所有人员的共同努力下,在3天时间内顺利完成首段停电跨越架线施工,为后续架线施工夯实了基础。
后续施工中,项目部将根据前期施工情况,总结经验教训,规范施工工艺、提升施工质量,结合人机物料法环多方面指导现场施工,确保现场施工安全有序开展。(撰稿:王鹏)
