发布时间:2024-12-02
浏览次数:51次

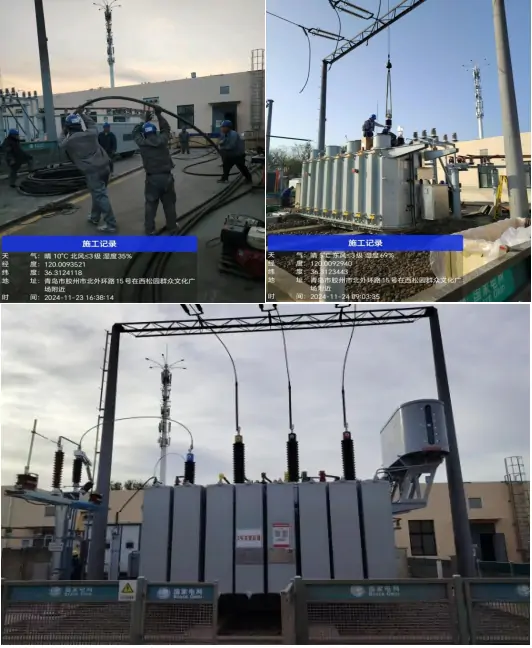

2024年11月28日,110千伏北郊站新#2主变压器正式送电。工程于2024年11月23日开始进场施工,本期原#2主变50兆伏安增容为63兆伏安,拆除1×300平方毫米电缆6条,共240米。11月23日至11月25日,停电更换#2主变,现场施工人员加班加点在有限的时间内完成旧主变移出,新主变就位安装,#2主变高中压侧导线更换、中性点更换、10千伏母线桥更换、35千伏电缆固定压接,11月28日恢复送电。项目负责人严格把控关键环节和现场安全质量,确保工程“零缺陷”如期完工。(撰稿:王顺凯)
