发布时间:2024-12-17
浏览次数:54次

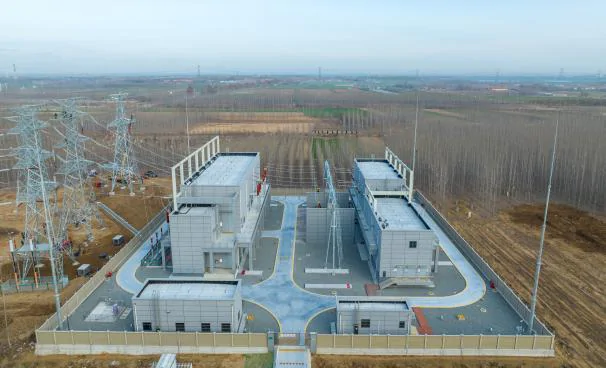

2024年12月10月至11日,伴随着220千伏GIS、主变110千伏GIS及10千伏设备相继冲击成功,瑞安公司承建的青岛郁秩220千伏变电站新建工程送电投产。本站站区布置变电站平面呈长方形,布局采用由东向西依次为110千伏配电装置区、主变压器及 220千伏配电装置区的三列式布局,围墙内占地面0.7738公顷;项目建设全过程累计浇筑混凝土7000余立方米,钢筋制安600余吨,钢结构吊装1000余吨,电缆敷设5万余米,施工高峰期土建电气日平均投入300人次错峰施工。

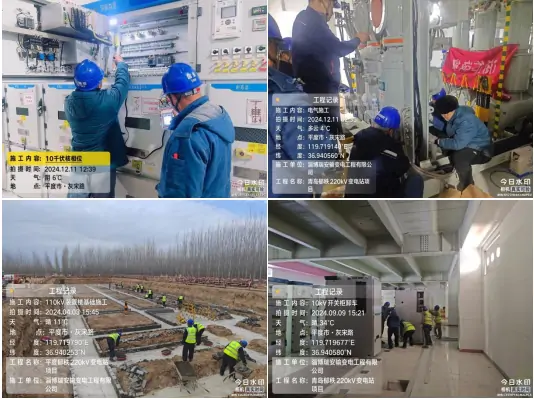

本工程自2024年3月18日土建开工以来,施工项目部全体成员团结一致:一是始终秉持标准化建设要求,注重全过程的质量管控,规范化三级自检转序验收;二是严格落实四个管住要求,施工人员安规准入累计400人次,积极开展周安全日活动、应急演练,强化安全意识;三是克服项目建设前期及施工过程各种疑难问题及天气因素的影响,统筹策划,制定详细可控的施工计划,分阶段有序投入施工力量,项目建设9个月各关键节点按期完成。项目进展:5月3日,110千伏、220千伏配电装置楼基础施工完成;6月6日,110千伏、220千伏 配电装置楼钢结构吊装完成;7月3日,110千伏、220千伏配电装置楼封顶完成;8月10日,110千伏、220千伏配电装置楼外墙板安装完成;9月10日,全站室内外装饰装修施工完成;10月10日,全站一次设备安装完成;11月10日,全站电缆敷设及接线完成;11月15日,完成全站预验收工作;11月30日,全站保护调试及高压试验完成。
项目部充分利用施工黄金时间白加黑施工争分夺秒,班组克服“工期紧张”“环境恶劣”和“调试条件缺失”三个不利因素,充分发挥党员干部带头作用,构建了人员“分块负责-分区调试-局部交叉-整体把控”的调试模式,形成“党员带头查隐患,全员合力保安全”的良好局面。昼夜鏖战数日,220千伏郁秩变电站一次性零缺陷顺利投运,以零缺陷顺利交付使用,实现“当年进场、当年投产”。
青岛郁秩220千伏变电站的顺利投产送电后满足平度市尤其是西北部地区负荷增长的需要,优化电网网架结构,增强平度110千伏电网供电可靠性,保障潍烟高铁供电,为服务地方经济做出重要贡献,同时该工程以高标准、严把控、重安全的建设目标,赢得了业主的高度肯定。(撰稿:张斌)
