瑞安公司:青岛市北海岸35千伏变电站 进入设备调试试验阶段

发布时间:2025-01-14

浏览次数:46次

2025年1月5日,瑞安公司承建的青岛海岸35千伏输变电工程已基本完成土建、变电等建设,进入设备调试试验验收消缺阶段,预计4月份投产。



 本站为户内变电站,采用集中式布置格局。本工程新建装置楼一座,地上一层,钢结构,总面积890.24平方米;消防水泵房一座,一层建筑,总面积229.68平方米,辅助用房一座,一层建筑,总建筑面积51.94平方米。站内布置有消防水池、集水池、事故油池等配套设施。规划建设2回35千伏进线,本期新建 2回。利用已建管廊敷设电缆0.94公里。

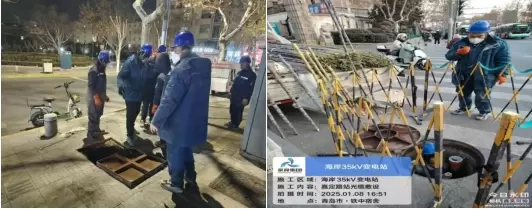

项目按照小工程管理理念要向大工程管理标准看齐提升小现场作业标准要做成样板工程引领项目整体”的思路引领现场管理并精心策划,一是在克服现场空间狭小及人员力量不足的不利因素下,集思广益制作简易吊装工具加快设备安装进度,保证设备顺利就位安装完成;二是光缆敷设过程中面对车流量大、行人多的问题,提前规划分时段进行降水、敷设牵引绳、破除路面、敷设光缆。

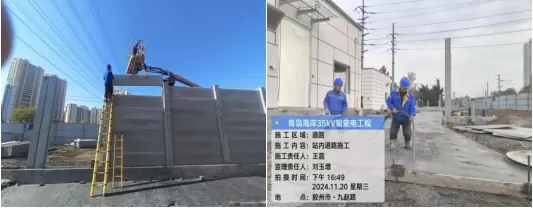

截至目前,项目共完成:配电装置楼、辅助用房、水泵房主体结构及装饰装修;消防设备安装;260米装配式围墙安装;650平方米路面浇筑;29台10千伏高压开关柜、9台35千伏高压开关柜、40面保护屏、2台接地变、2台电容器、2台变压器及附件安装就位工作;完成4公里光缆敷设。下一步,该项目将为保护调试试验进场及顺利送电做好准备。(撰稿:王震)
