瑞安公司:东营河口海昌 110千伏变电站 主体钢结构吊装顺利完成

发布时间:2025-03-17

浏览次数:30次

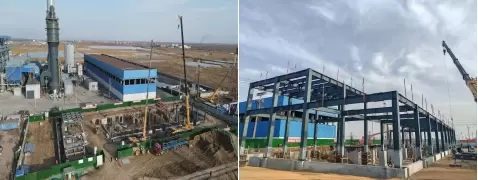

3月12日,瑞安公司承接东营方大电力工程有限公司的东营河口海昌110千伏变电站主体钢结构吊装顺利完成,本工程主要建筑物配电装置楼、消防水泵方、辅助用房采用钢框架结构,全站钢结构柱37根、钢梁合计117根,总计146吨,钢结构柱、梁采用扭剪型高强度螺栓连接。

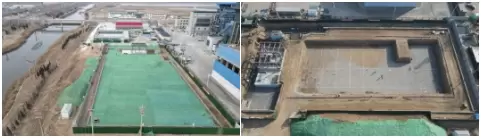

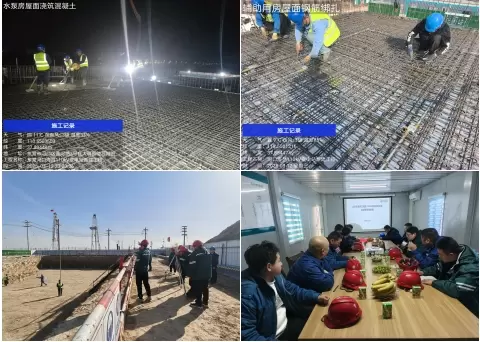

项目自2024年12月15日变电站土建施工开始,项目部组织专业骨干人员制定详细可控施工计划,施工资源有序投入,现场日施工人员投入在50名左右,按照“四个管住”的要求召开现场组织协调会,对现场出现的技术问题及时沟通汇报设计、总包,问题导向高效解决,保证了各工序顺利推进。目前完成变电站主要建筑物消防水池、集水池、辅助用房、避雷针基础、事故油池、主变基础、防火墙基础、配电楼基础地下基础部分,钢筋绑扎150吨、混凝土浇筑1700方,配电装置楼、消防水泵方、辅助用房钢结构施工完成。计划变电站内主要构筑物3月底封顶,同时策划分段完成道路施工,确保4月30日电气设备进场。(撰稿:程文尧)
