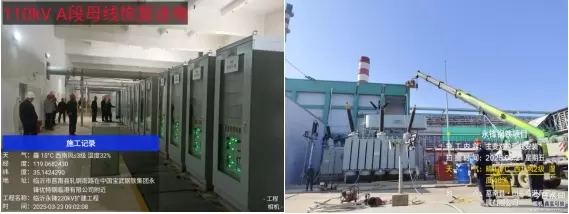

2025年3月23日,瑞安公司承接的临沂永锋钢铁220千伏扩建工程110千伏A段新增A1A2母线,及其所有出线6个间隔,进线1个间隔一次送电成功。
本次停电时间为3月10日至22日,施工前项目部对所有施工人员进行了全面的安全技术教育培训,并进行了详细的安全交底。施工过程中,项目部严格落实“三交、三查”制度,加强现场监护,确保吊装工器具合格有效、人员正确佩戴安全保护用品、吊装构件材料合理堆放、高处作业安全防护到位、特种作业人员持证上岗等措施,确保停电工作有序进行。

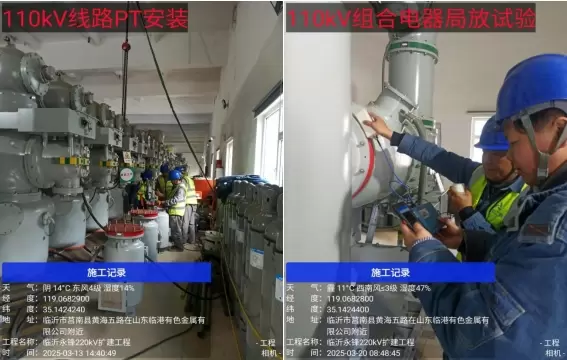

3月14日GIS 扩建间隔设备对接完成后,项目部组织人员按计划连夜对6个110千伏线路间隔,1个主变间隔就位安装、抽真空、注气工作,于3月16日设备全部注气完成,3月17日间隔成功上电,3月18日至20日设备试验及保护调试工作完成,3月21日业主一次性验收通过,2025年3月23日本次110千伏 A段送电成功。
与此同时,项目部统筹安排,合理的进行工序穿插,于2025年3月22日前,完成了1#主变对拉母线、1#和2#室外电抗器安装工作,为下一阶段220千伏设备停电打下基础。(撰稿:朱林峰)
