发布时间:2024-06-08
浏览次数:807次

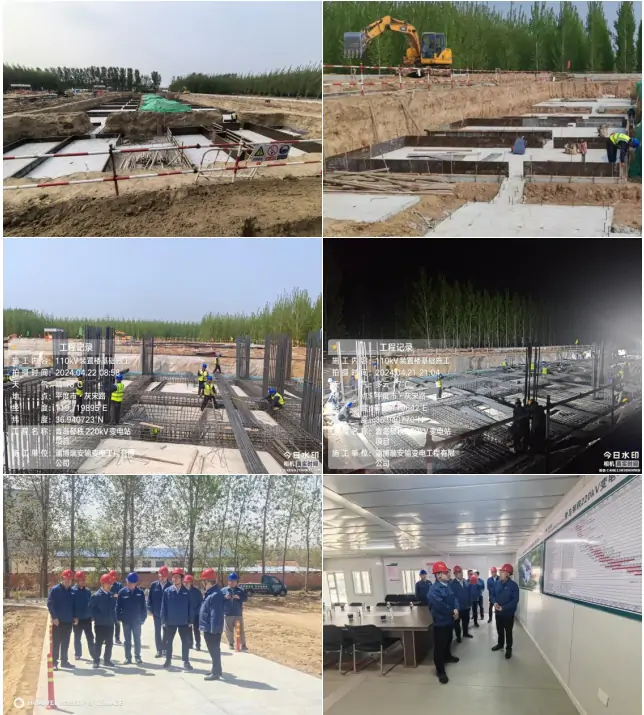

自2024年4月19日开始,瑞安公司承接的青岛郁秩220千伏变电站新建工程进入土建基础施工高峰期,为顺利完成两座配电装置楼的关键节点,现场日施工人员投入在100名左右,白加黑交替施工,110千伏配电装置楼筏板基础自4月19日开始,绑扎钢筋170吨,计划4月26日施工浇筑510方混凝土完成,220千伏配电装置楼基础计划4月26日开始,绑扎钢筋85吨,4月30日施工浇筑320方混凝土完成。
为保证该关键节点顺利完成,项目部组织专业骨干人员制定详细可控施工计划,施工资源有序投入,现场出现的技术问题及时沟通汇报设计、甲方解决,问题导向高效解决,保证了前期各工序顺利推进。策划钢结构主体5月底吊装及后续工序施工。(撰稿:张斌)
