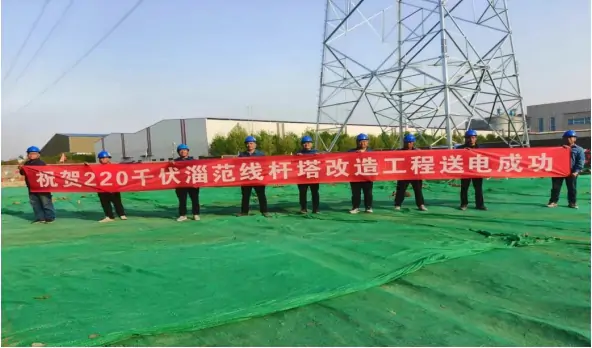

2024年4月21日,瑞安公司承接的国网山东滨州供电公司220千伏淄范线#37至#41段水泥杆改造工程顺利送电。

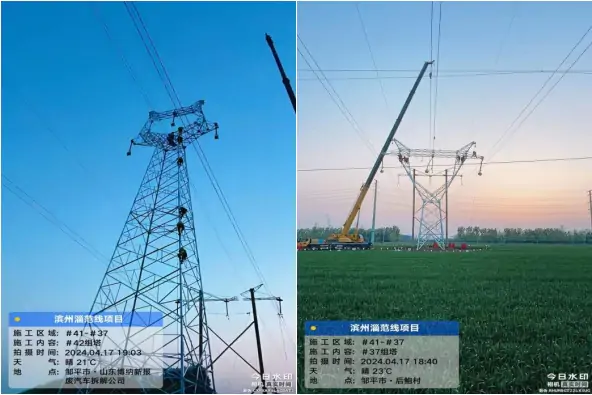

本次改造工程路径总长2.089千米,拆除220千伏淄范线#37至#41共4及水泥门型杆塔,更换为弧高18米、36米角钢塔,共4基,停电时间为4月17日至21日。输电专业骨干力量2次完善施工方案,向滨州供电公司专业部室进行汇报和评审,做到拆除旧杆塔“1基1案”。根据施工方案高峰期投入管理人员9人、作业层人员62人、吊车3台,其中2基旧水泥门型杆在厂区内绿化树木中、为减少破坏绿化树木,选用130吨吊车1台对厂区内2基水泥门型杆整体放倒,得到厂区领导肯定。
施工期间,滨州供电公司高度重视,供电公司工会及滨州日报对施工现场全程录制施工过程视频,并对现场负责人、监护人等专题进行采访。

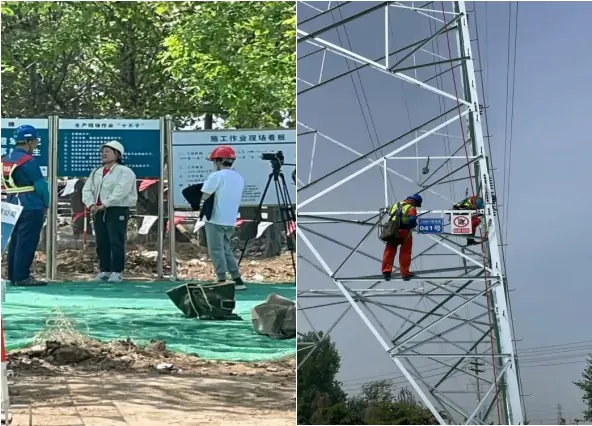

强化安全意识,做到每个工作面都有一名监护人,负责确认人员状态、安全工器具及措施布置,迎接市公司安监部四不两直督查2次、省公司安监部视频抽查1次。提升施工质量,做好三级自检工作,不断优化组织方案,利用公司无人机对附件安装进行验收,减少登高作业提高验收效率,做到零缺陷交付,充分彰显了瑞安铁军专业精神。(撰稿:王鹏)
